[투데이에너지 안후중 기자] 한국남부발전은 지난 1월 24일 베트남 산업무역부(MOIT)로부터 하이랑 Gas To Power 사업의 중요 인허가인 현지 타당성조사(FS) 승인을 최종 획득했다고 3일 밝혔다.

Gas To Power 사업은 LNG 구매/조달부터 LNG 터미널과 발전소 건설/운영까지 포괄하는 대규모 프로젝트다. FS는 국내 전원개발사업 실시계획과 유사한 절차로, 국가계획 및 정책 적합성, 환경·사회적 영향평가, 기술·재무 타당성 등을 종합적으로 평가받는 중요한 단계다.

남부발전은 2021년 12월 베트남 정부로부터 사업권을 획득한 후 2023년 8월 타당성조사 보고서를 최초 제출했다. 이후 건설기본계획, 전력개발계획, 국가항만계획 등 중앙 및 지방정부 정책과의 부합을 위해 15개월간 수정·보완 과정을 거쳐 최종 승인을 받았다.

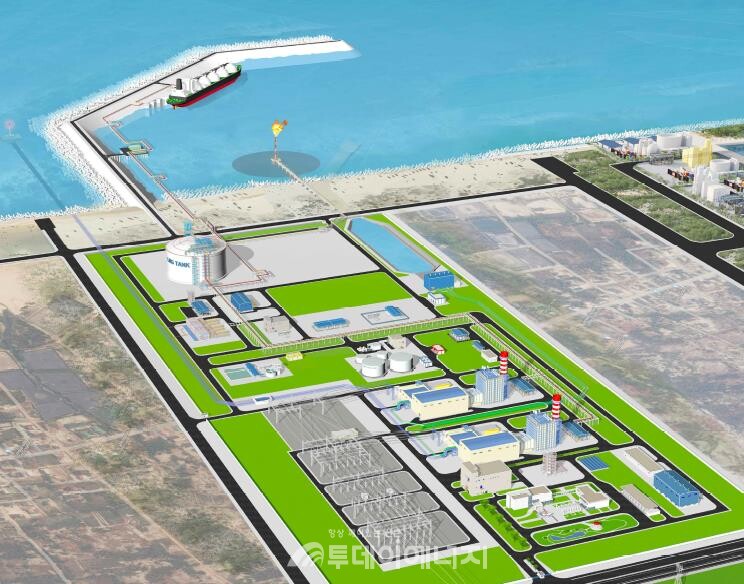

베트남 하이랑 Gas To Power 사업은 한국투자자(남부발전, 가스공사, 한화에너지)와 베트남 투자자(T&T Group)가 공동 투자하여 꽝찌성 동남경제특구에 1.5GW 규모 가스복합 발전소와 200,000kl 규모 LNG 터미널을 건설·운영하는 사업이다. 총사업비는 약 21억 달러(한화 약 3조 원)에 달한다.

김준동 남부발전 사장은 "본 사업은 베트남 정부의 지대한 관심과 지원 속에 베트남 전력개발계획(PDP 8)과 국가 핵심에너지 사업에 반영된 대형 사업"이라며, "이번 승인은 남부발전의 해외사업 개발 및 운영 역량을 국제적으로 인정받은 사례이며, 이를 계기로 PPA(전력구매계약) 협상, EPC사 선정 등 후속 업무 추진에 만전을 기하여 2030년 이후 베트남의 부족한 전력 공급 및 기간 산업 발전에 크게 기여할 수 있도록 최선을 다하겠다"고 말했다.

■용어설명

FS(Feasibility Study)=타당성조사. 국내 전원개발사업 실시계획과 유사한 현지 인허가 절차로 국가계획 및 정책과의 적합성, 환경 및 사회적 영향평가, 기술 및 재무 타당성, 투자자 신뢰성 등을 종합적으로 베트남 정부로부터 평가받는 프로젝트의 중요한 인허가 단계.
